杨房沟水电站导流隧洞顺利过流

2016-10-21

    2016年10月20日,杨房沟河段的雅砻江水滚滚而逝,水面在秋日午后灿烂的阳光下泛起朵朵浪花。下午3时35分,一声巨响,奔腾而泻的江水怒吼声音瞬间被掩盖,一阵浓烟弥漫了整个江面,杨房沟水电站导流洞上游围堰爆破成功!
    19日下午,公司副总经理王继敏和公司基建总工程师郭绪元全程观看了导流洞下游围堰爆破过程,并亲临现场查看了爆破效果。导流洞上游围堰爆破成功后,22日下午,随着挖机关键一铲,进口围堰打开了缺口,湍急的江水涌入导流洞内,穿过洞身冲掉出口的围堰石渣汇入江中,这一涌,标志着导流隧洞工程投入使用,两条导流隧洞顺利实现过流并成功分流,为杨房沟水电站11月实现大江截流做好了准备,为工程初期导流(大江截流2016年11月初至2020年5月底)奠定了坚实的基础。

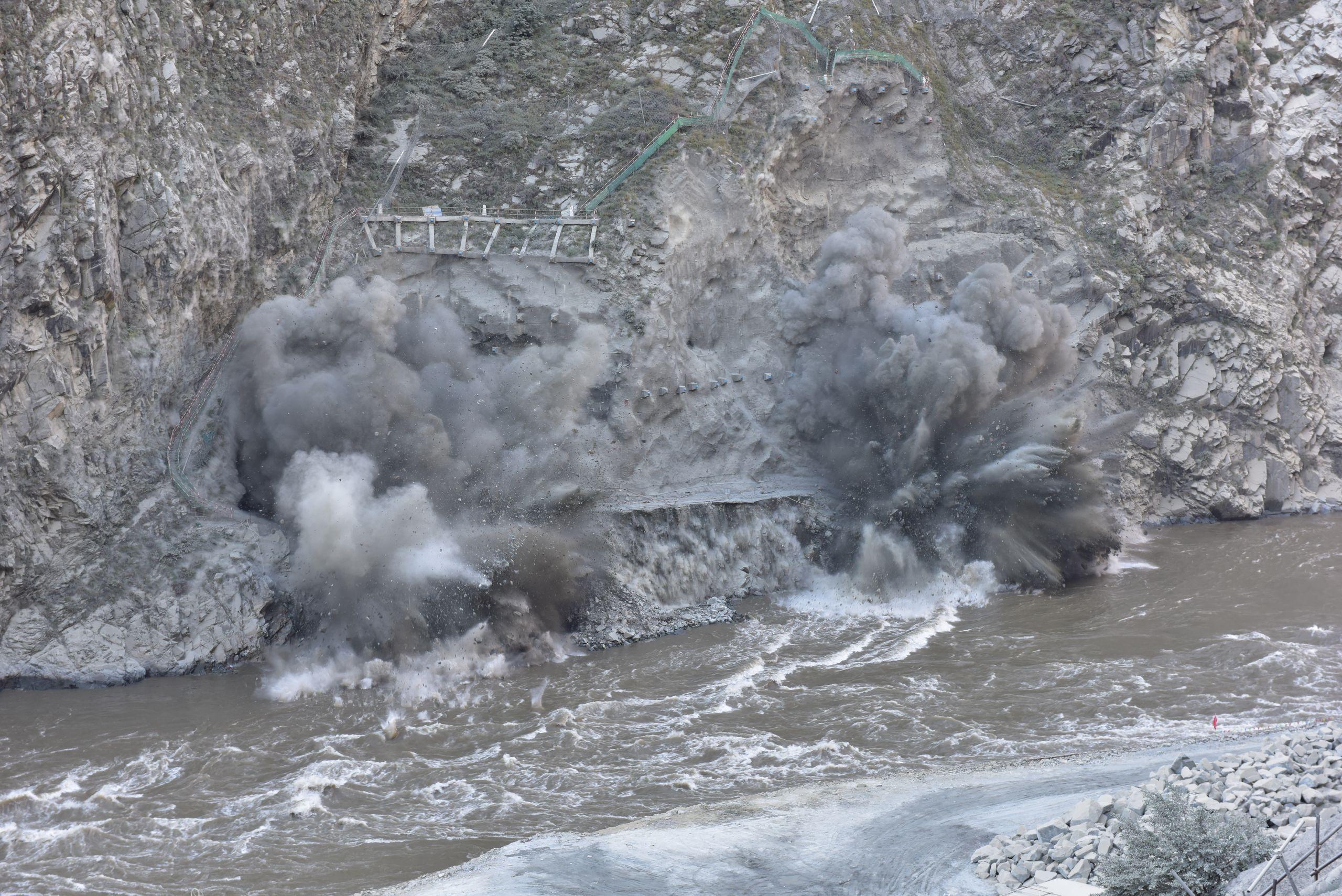

导流洞下游围堰爆破

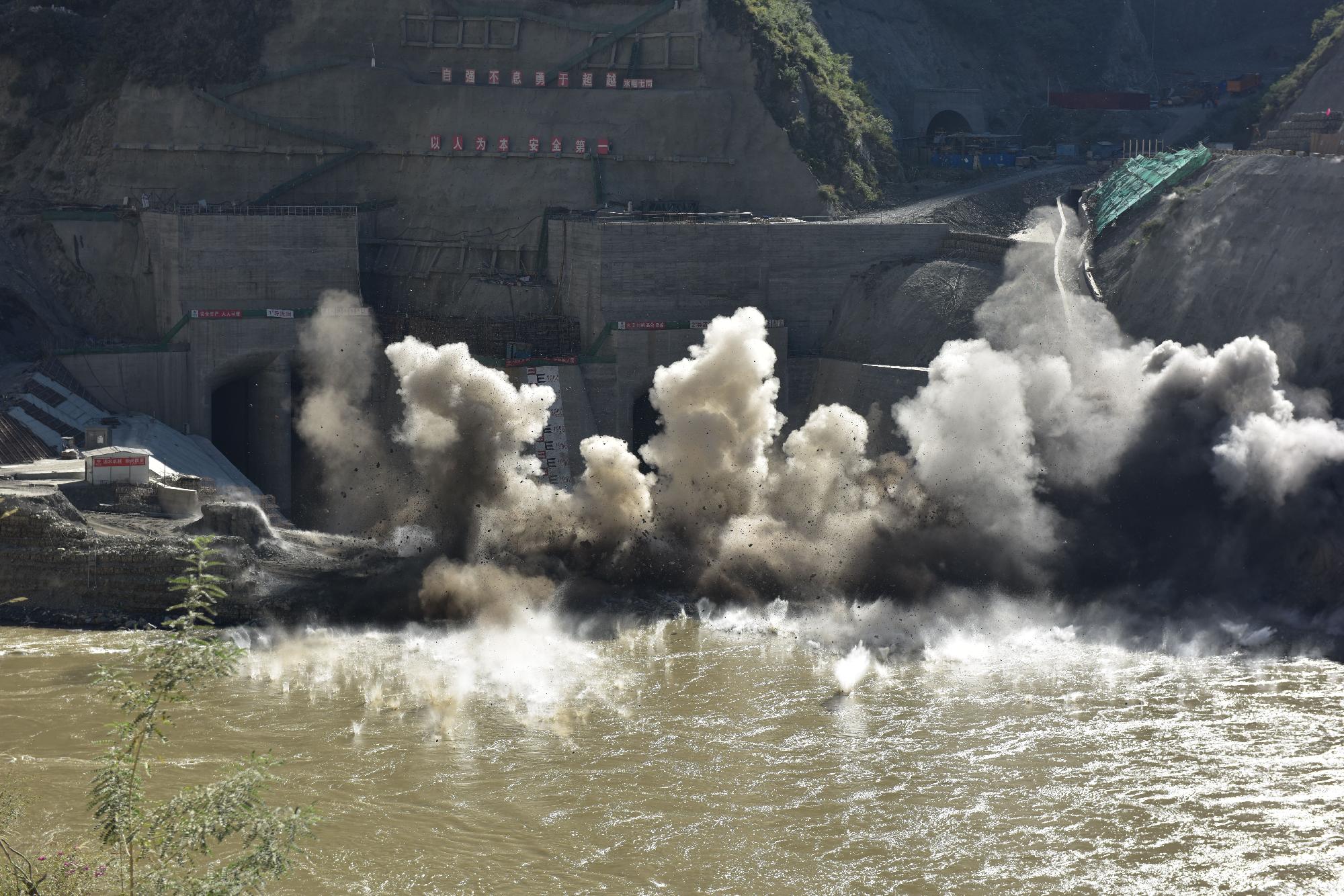

导流洞上游围堰爆破

导流洞上游围堰破堰

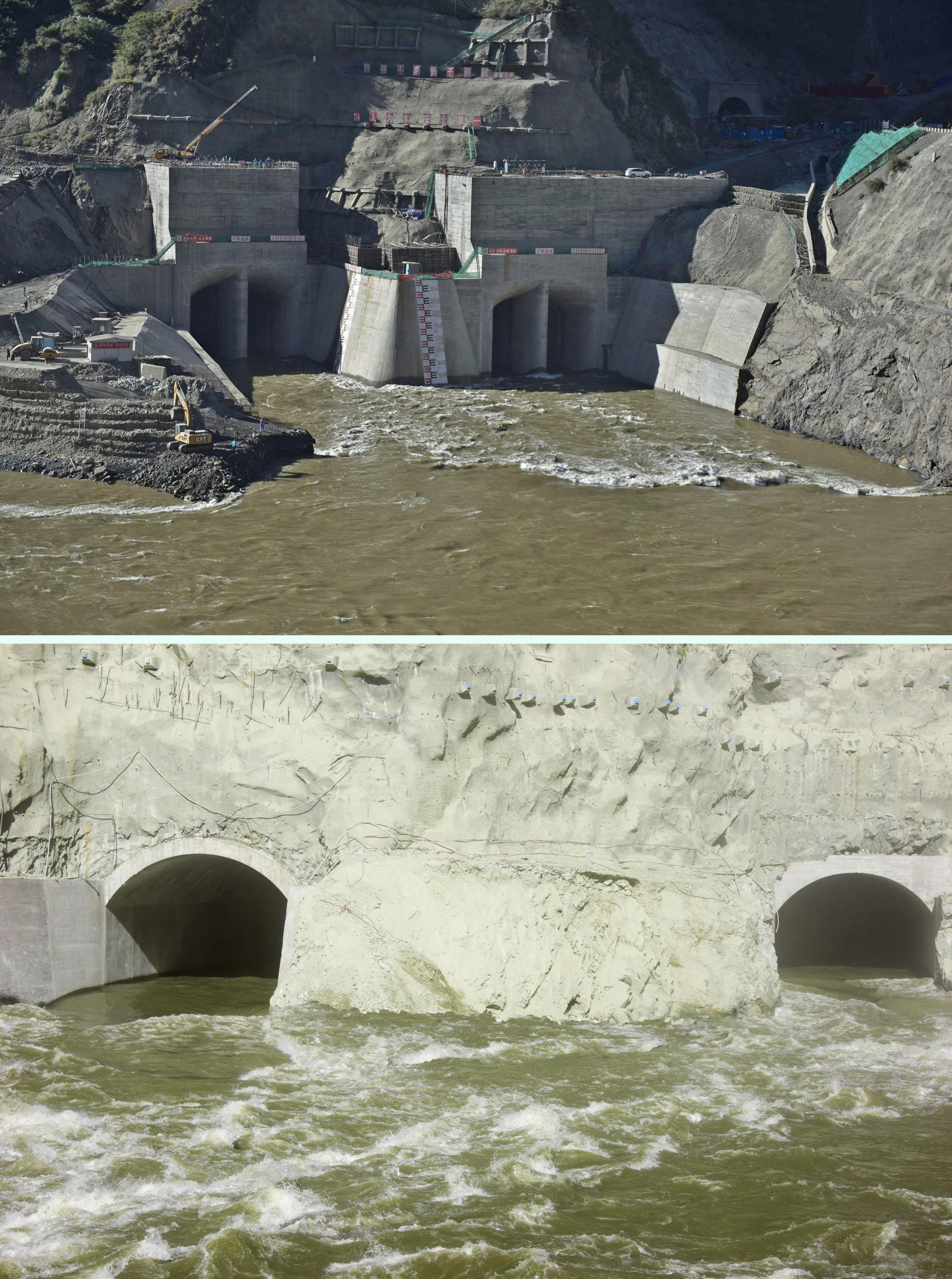

导流洞隧洞顺利实现过流

    杨房沟水电站两条导流隧洞平行布置于右岸,过流断面均是城门洞型,宽高尺寸为13m×16m,分别长718m和831m,采用全断面钢筋混凝土衬砌结构。导流洞工程自2014年12月开工以来,在建设过程中遇到了诸多困难,但在公司的正确领导和支持下,管理局精心组织参建各方迎难而上,保证了工程建设节点目标的顺利完成,为杨房沟水电站围堰施工顺利推进提供了坚强的保障。
    在导流洞工程建设过程中,面临地质条件变化带来的诸多困难,如招标阶段变质粉砂岩洞段的Ⅲ类围岩均在施工阶段调整为Ⅳ类、进口揭露地质情况较差、变质粉砂岩洞段顶拱变形和掉块等问题,导致新增支护工程量较大,造成前期洞室开挖施工滞后。对此管理局多次约谈参建单位后方领导,落实施工资源保障,解决现场问题,并积极落实设计优化和施工方案,通过新增上层施工支洞增加工作面、优化衬砌设计等手段,确保了节点工期目标的顺利实现。

导流洞进口原始地形地貌

    在质量管控方面,管理局建立了完整的管理体系和制度,在建设过程中充分发挥监理的全过程管控职能,有效利用“三大中心”的专业检查指导职能,严格把控原材料质量,不断规范试验室建设和运行管理,持续督促拌和站规范建设及运行管理,通过开展“质量月”、“创样板”和“技能比武”等质量管理活动,保证了导流洞工程施工质量良好。

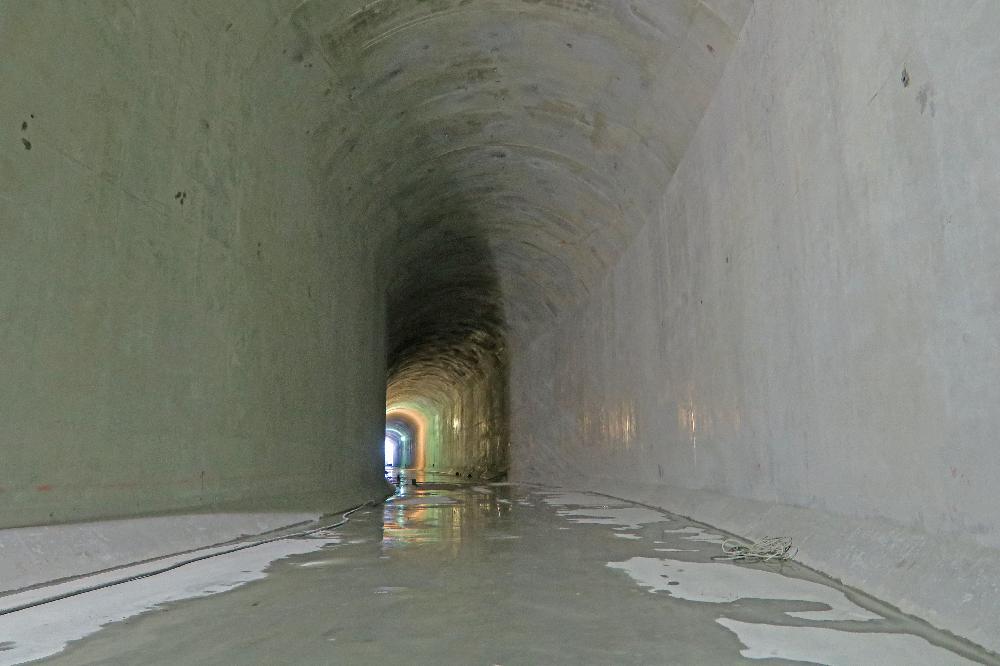

导流洞洞身过流前形象

    在安全和环水保管控方面,管理局持续强化过程监督,督促承建单位深入开展安全生产标准化建设,按照标准化推进安全文明施工管理,坚持安全生产、文明施工,确保了导流洞工程在建设过程中安全和环水保均持续受控。

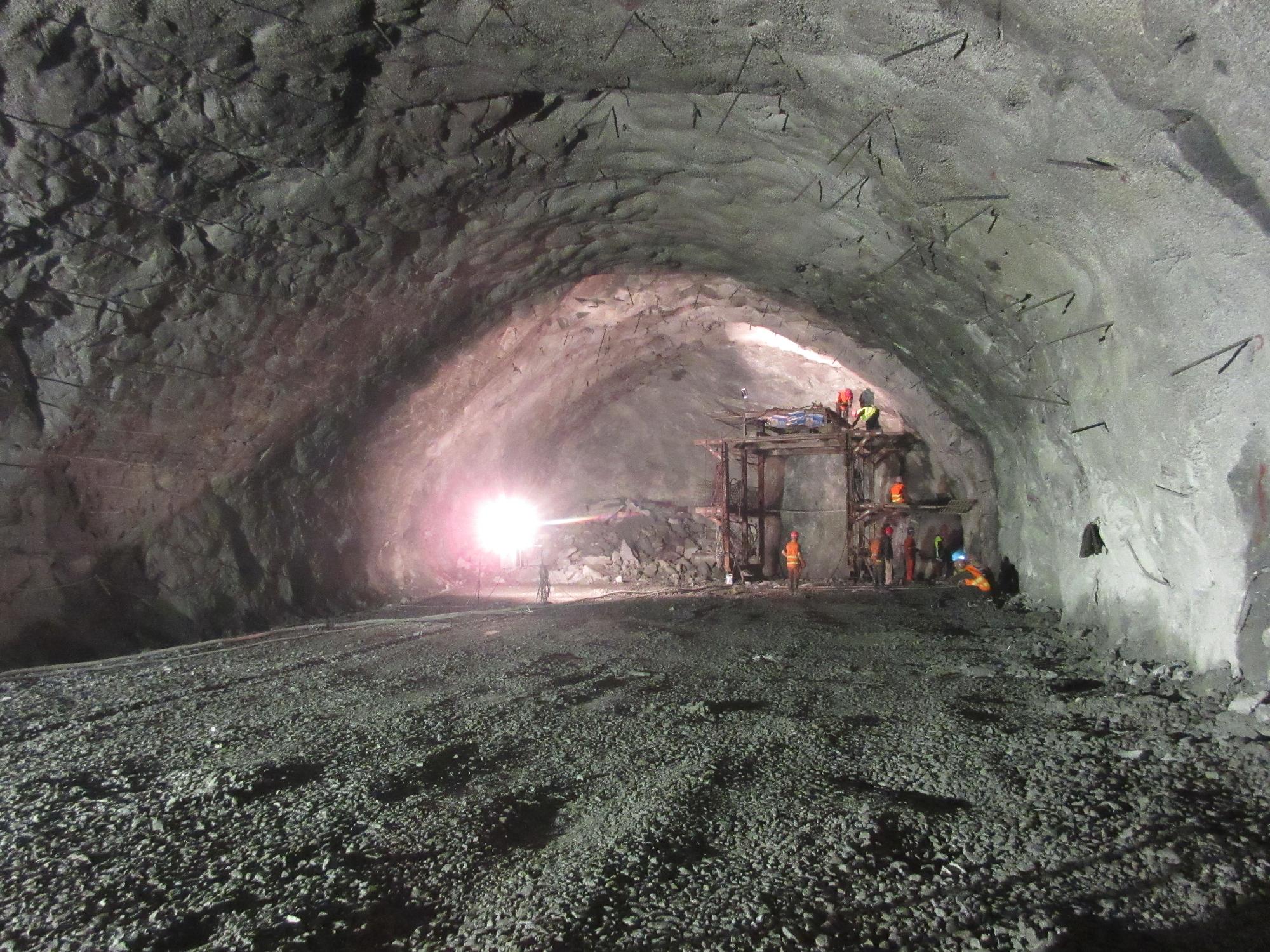

导流洞第一层开挖文明施工

    在进度管理方面,管理局在导流洞工程建设过程中主要实行宏观管理,参与制定控制性进度计划及重要节点目标,核定各个项目的年度目标计划并在年终对各参建单位进行考核。通过各参建单位的共同努力,导流洞工程涉及过流的所有项目均在10月18日前顺利完工,为导流洞上、下游围堰爆破提供了良好条件,保证了两条导流隧洞比计划提前10天实现过流。

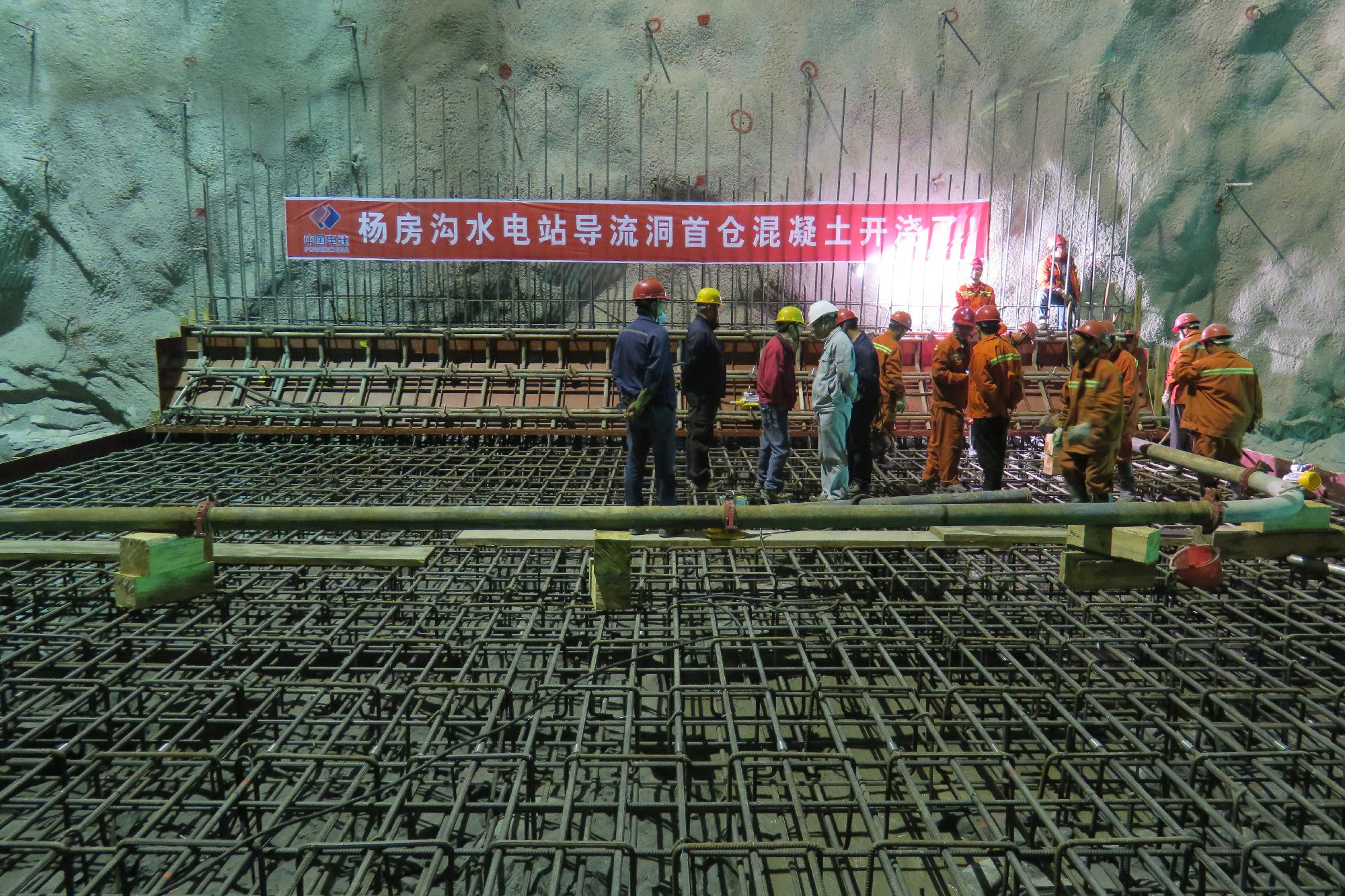

导流洞首仓混凝土开始浇筑

导流洞洞身衬砌钢筋安装形象

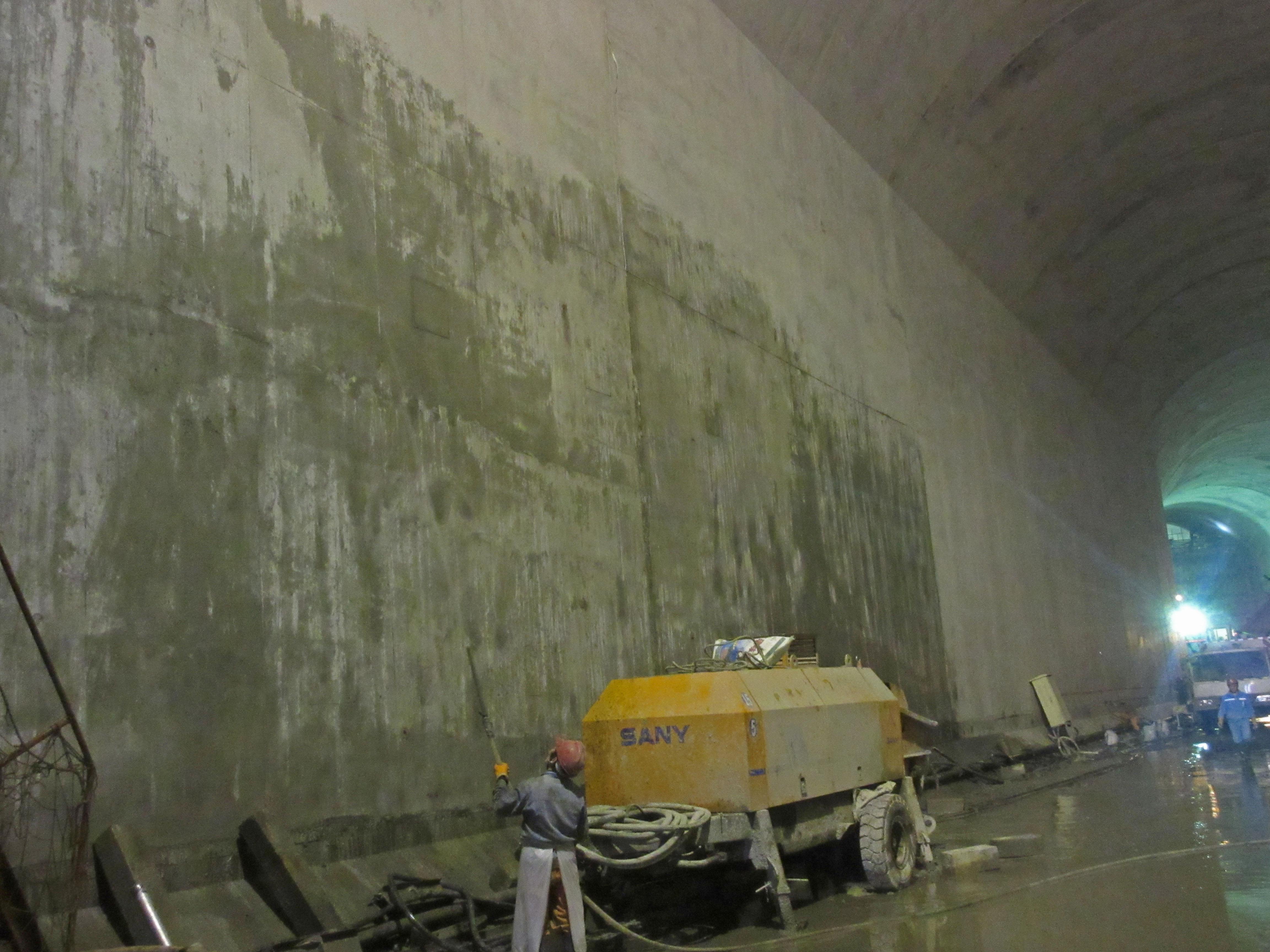

导流洞衬砌混凝土养护形象

导流洞上下游围堰爆破及过流全过程视频

文/图:办公室、工程技术部

Produced By CMS 网站群内容管理系统 publishdate:2024/11/12 18:13:04
